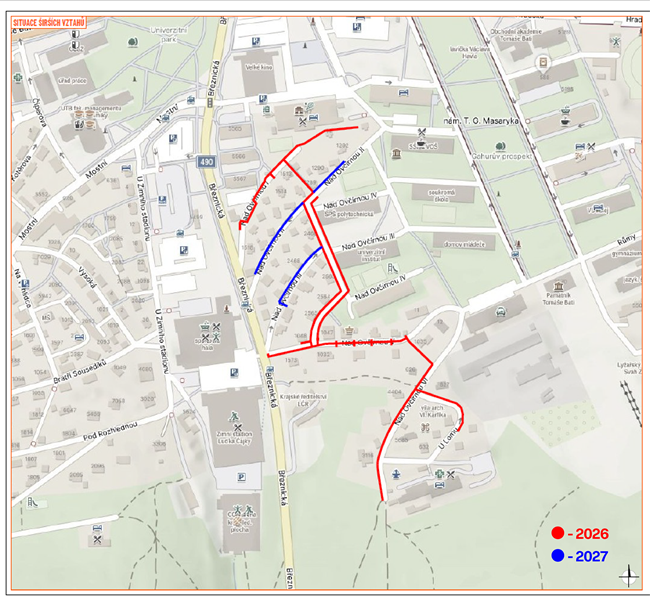

Důvodem stavebních prací je výměna zastaralého vedení nízkého napětí za nové kabelové. Současně v lokalitě vznikne nové vedení vysokého napětí. Stavba si proto vyžádá výkopy v několika částech území.
Přístup k nemovitostem má zůstat po celou dobu zachovaný. Obyvatelé mají informace o jednotlivých etapách, jejich termínech a konkrétních omezeních dostávat s předstihem.
Někde semafory, jinde úplná uzavírka
V nepřehledném úseku ulice Nad Ovčírnou VI bude dopravu kyvadlově řídit dočasná světelná signalizace. Řidiči zde zároveň budou muset zpomalit, nejvyšší povolená rychlost se dočasně sníží na 30 kilometrů v hodině.
V průběhu prací se zjednosměrní části ulic U Lomu a Nad Ovčírnou VI. Úplně uzavřená bude účelová komunikace na pozemku parc. č. 3540/2.
Výraznější omezení čeká také ulici Nad Ovčírnou V. Ta se přibližně na dva měsíce zcela uzavře.
Práce skončí v červnu 2027
Stavební práce začnou 7. září a budou postupovat po jednotlivých etapách. Přes zimu je plánovaná přestávka, dokončení celé akce se předpokládá v červnu příštího roku.
Město vyzývá řidiče i chodce ke zvýšené opatrnosti a respektování dočasného dopravního značení a pokynů pracovníků stavby. Konkrétní termíny se ještě mohou měnit v závislosti na počasí.
